六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

前不久,沧州地段雨量一直,六分装修公司涿州雨污过渡投资项目部管理提前就预控,保护齐心,污水提升泵站深基坑以比较高的工程建设线质量历经住了降雨忍耐,进行施工行驶平静。

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

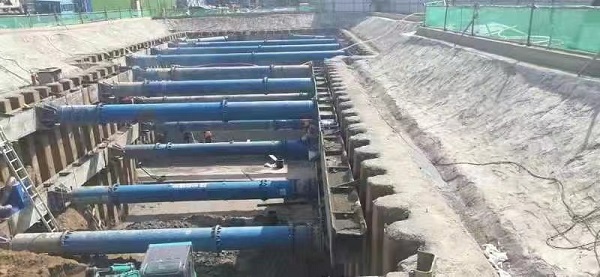

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

5月28日,涿州市气象学台连继发布了强降雨警告。基坑是本次防汛操作的重要,建设项目部工作提起设置成,积极性回应,在基坑近郊堆置沙袋,堵漏挡水沿,在低凹地方设置成十分充足的抽循环泵,使水雾能立即废料,防范基坑被水泡浸。强降雨归来时,工作人士固守工作,提高对重要连接和排水管道系统基础设施的查检,为了确保排水管道系统保通,倘若出現 突发事件,立即筹划人士救援。可能方法有力、方案健全完善,泵房深基坑不会有出現塌方、排水原因,护坡平衡,树立什么了沧州四建优秀的厂家形像。降雨结束了,但雨期铺设长期的存在的风险控制仍会长期的存在。下那步,产品部将立即增强对当场及深基坑的檢查,尽快添加防汛东西,着力升降如何应对各个突发事件的技能。(六分单位)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 微混合器,管式反应器,加氢站换热器,加氢机换热器,微通道反应器,气化器,高效换热器,印刷电路板式换热器,热水换热器,水冷换热器,油冷换热器,污水换热器,热水机换热器" 别告诉妈妈biegaosumama 别告诉妈妈biegaosumama
